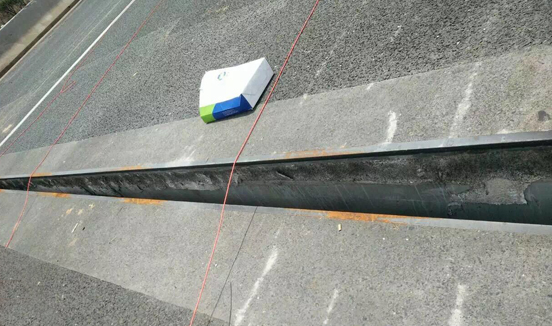

5月23日零時10分許,位于上海市汶水路,滬太路的中環線高架道路發生嚴重車禍,四輛裝載十余米長的預制水泥管樁的卡車違法駛上高架道路,行至中環線(內圈)真華路至萬榮路匝道之間時,其中一輛卡車發生單車側翻事故,致使高架路段主橋面翹起損壞,橋面最大落差為40厘米。
因車輛傾翻導致橋面受力不均使相鄰兩端橋體出現落差
根據現場勘察,擬定臨時處置方案。方案由三項分方案組成。一是臨時穩定方案,采用鋼絲錨固箱梁,并對橋上事故車輛和運載物資進行卸載,同步檢測箱梁、立柱等設施;二是臨時支撐方案,采用鋼管和液壓千斤頂支撐;三是修復方案,采用同步頂升設備對箱梁進行平移復位,墩體和支座修復后落梁,并修復橋面。

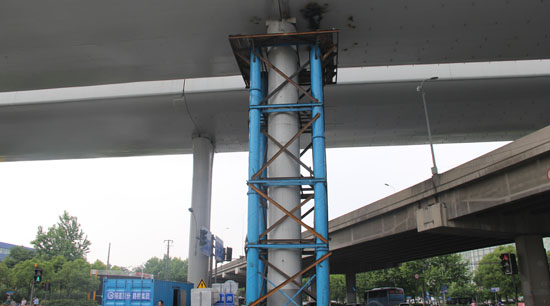

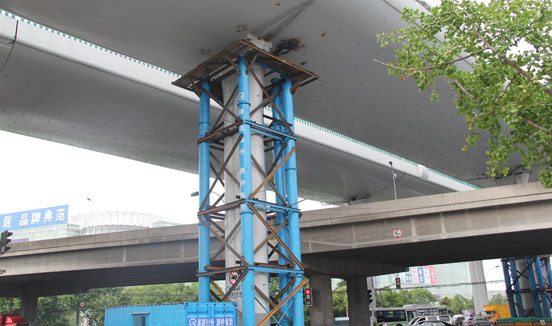

使用鋼支墩作為橋體臨時支撐
經過10多天的前期現場路面勘察,中環損壞路段箱梁的重量測算,6月3日橋梁維修公司通知江蘇飛耀專車運送8點位PLC液壓同步頂升系統,28臺200T自鎖式液壓千斤頂,16臺100T橫移液壓千斤頂。
為了確保頂升作業萬無一失,現場指揮部對頂升方案再次進行細化討論,由施工單位、頂升專業單位、監測單位三方進行了細致對接,明確各單位頂升過程中的協調、統籌,并進一步細化了各階段箱梁頂升步驟及姿態控制。
6月3日按照維修方案,同步頂升梁體,箱梁梁體完成橫向復位,拆除支撐的四個步驟,梁體頂升后將進行更換已經損壞的4個支座。
經過24個小時前期液壓同步頂升系統與液壓千斤頂的連接,受損高架側傾的頂升作業,箱梁橫向頂推22厘米復位。
6月4日,中環高架受損的橋梁鋼球支座順利移除,新的鋼球支座植入橋體,開始承擔撐起中環高架的重任,而重達800噸的高架箱梁也完全復位。
6月5日晚上8時左右,上海中環內圈滬嘉立交至滬太路主線恢復正常通車!
